Het uitgangspunt: een beplante hoek naast het terras
Bij dit project koos de eigenaar niet willekeurig een plek. Hij besloot een bestaande hoek met bloemen opnieuw in te richten om een zone te creëren die logisch aansluit op het terras en in het dagelijks gebruik praktischer is.

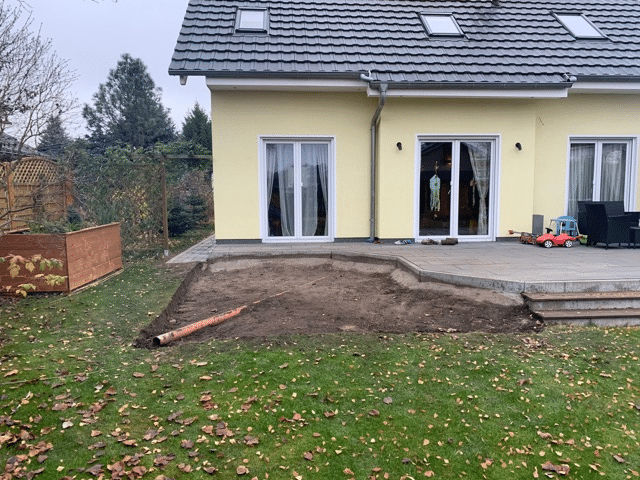

Stap 1 — Maak het terrein vrij en verwijder de bovenste grondlaag
De beplanting werd verwijderd en vervolgens werd de bovenste laag grond afgevoerd om voor de toekomstige hottub met een betrouwbaardere basis te kunnen beginnen.
Indicatie uit dit klantproject: ongeveer 1 werkdag en bijna €100 voor het afvoeren van grond.

Stap 2 — Bepaal de plaats duidelijk

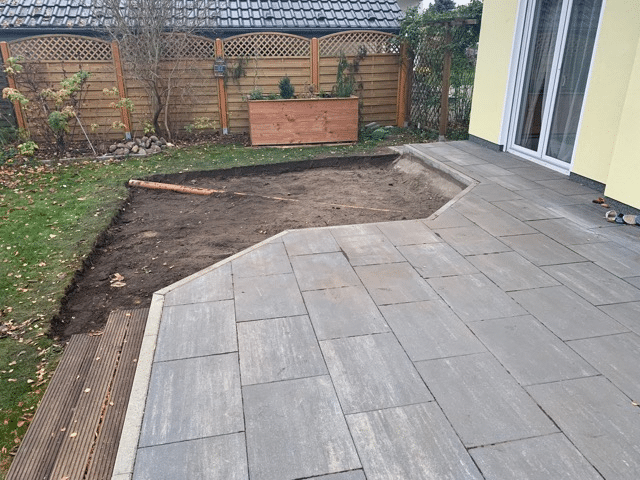

Zodra het terrein is vrijgemaakt, is de beoogde positie naast het terras beter zichtbaar. In deze fase kunnen toegang, plaatsing en beschikbare ruimte worden bevestigd.

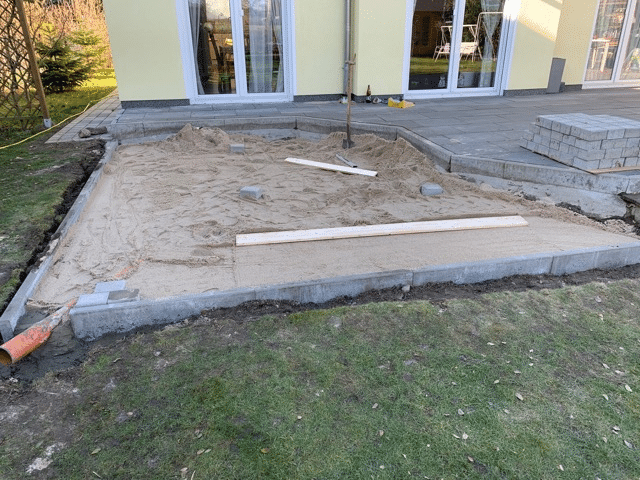

Stap 3 — Maak de randen en de onderlaag
Er werden gemetselde randen gemaakt en het oppervlak werd met grind gevuld om een geschikte onderlaag voor de uiteindelijke afwerking te vormen.
Indicatie uit dit klantproject: ongeveer 1 werkdag, €50 voor cement en circa €65 voor grind.

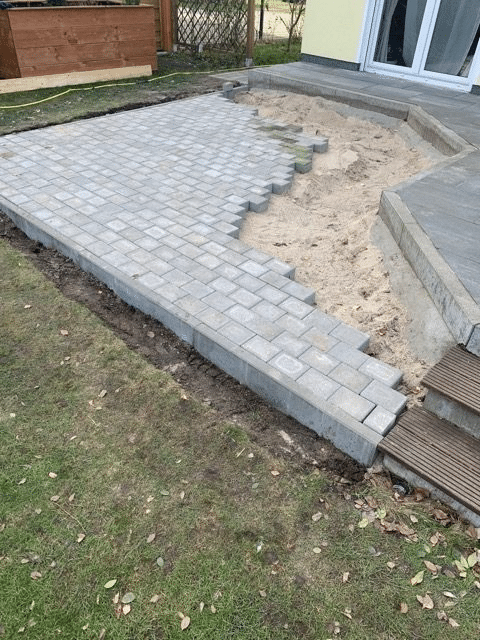

Stap 4 — Leg de dragende bestrating
Daarna werd de volledige zone bestraat om een stabiel, schoon en onderhoudsvriendelijk oppervlak te krijgen. In dit voorbeeld ging het om ongeveer 16 m².
Indicatie uit dit klantproject: ongeveer 3 werkdagen en €130 tot €200 aan materiaal.

Stap 5 — Plan de overgang naar het bestaande terras
Omdat er ongeveer 40 cm hoogteverschil was tussen het terras en de voorbereide zone, koos de eigenaar voor een overgang in hout.

Stap 6 — Bouw de onderconstructie rond de hottub

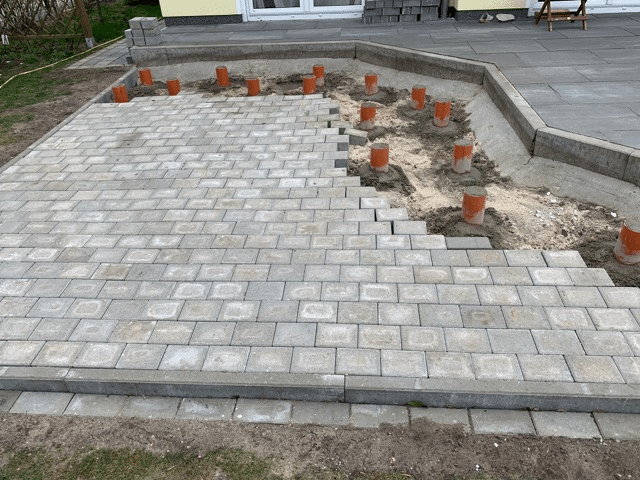

Er werd een onderconstructie voorbereid om de hottub te omringen en de nieuwe zone visueel met het hoofdterras te verbinden.

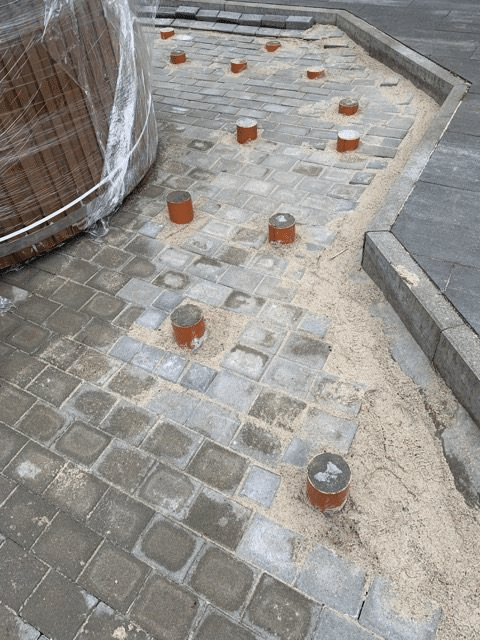

Stap 7 — Voeg tussensteunen toe
Tussen de bestrating werden extra steunpunten geplaatst om de stabiliteit van het houten terras te verbeteren en de belasting beter op te nemen.

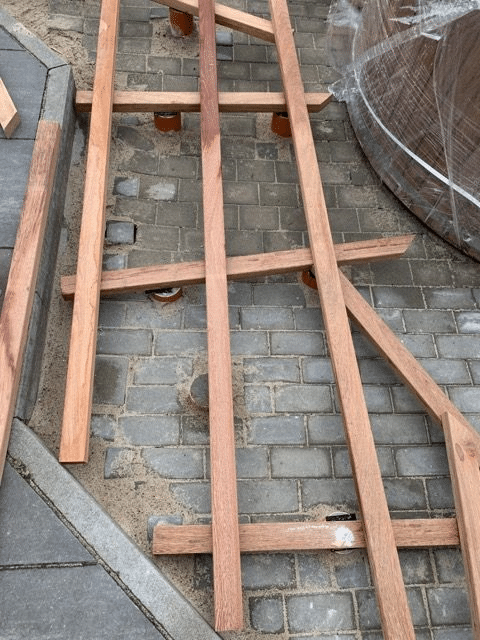

Stap 8 — Monteer het houten frame
Daarna werd de houten terrasconstructie gemonteerd om de toekomstige overgang tussen het bestaande terras en de hottub te creëren.

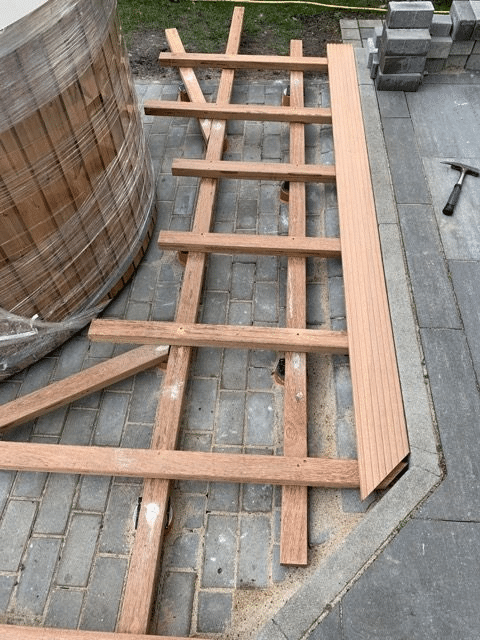

Stap 9 — Maak de ronding rond de hottub
De ronde afwerking rond de kuip vraagt meer nauwkeurigheid dan een recht terras. Dit is vaak een van de technisch lastigere delen van het project.

Stap 10 — Werk de integratie in het terras af

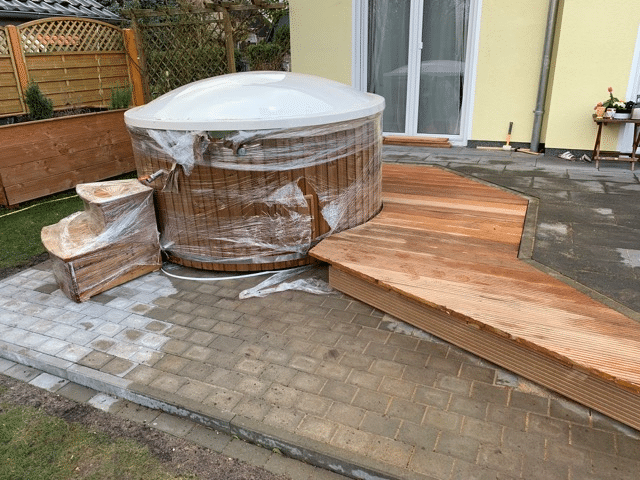

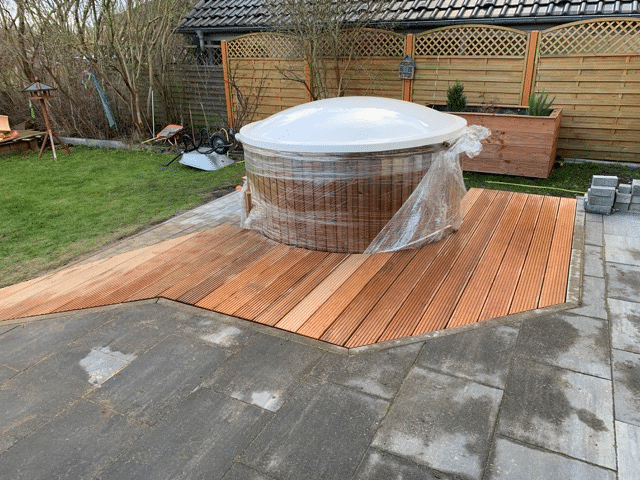

Met de afwerking aangebracht lijkt de hottub onderdeel van het geheel. Hij oogt niet langer alsof hij alleen is neergezet, maar is werkelijk in de buitenruimte geïntegreerd.
Indicatie uit dit klantproject: ongeveer €1.000 voor het houten deel dat door een vakman werd uitgevoerd.

Stap 11 — Eindresultaat en technische uitrusting
In dit voorbeeld heeft de hottub ook extra uitrusting, zoals LED-verlichting, massagesystemen en filtratie. Daardoor moeten elektrische voeding en technische toegang vooraf worden meegenomen.
Indicatie uit dit klantproject: ongeveer een halve werkdag voor de elektrische voeding plus ongeveer €25 aan kabel.

Wat u uit dit voorbeeld kunt meenemen
- De juiste plaats moet vóór de bestelling van de hottub worden bepaald.
- De voorbereiding van de basis is een afzonderlijk project op zichzelf.
- Bijkomende werkzaamheden kunnen meerdere werkdagen en honderden euro’s vertegenwoordigen.
- Integratie met een houten terras verhoogt zowel de technische complexiteit als het budget duidelijk.
- Hoe verder de integratie gaat, hoe belangrijker het wordt om zeker te zijn van de definitieve positie.
Dit klantproject is een praktisch voorbeeld van de logica van een echte installatie. Kosten en technische oplossingen verschillen per terrein, grootte van de hottub, gekozen uitrusting en gewenst afwerkingsniveau.
Hottub ingebouwd in een terras: complete gids voor voorbereiding en installatie {#hottub-ingebouwd-terras}
Geïllustreerde gids op basis van een echte TimberIN-installatie. De foto’s tonen een concrete bouwmethode met een houten constructie en een externe houtkachel. Ze helpen de logica van de voorbereiding te begrijpen, maar vormen geen universeel constructieplan. Afmetingen, draagkracht, vrije ruimte rond kachel en rookkanaal, aansluitingen en waterafvoer moeten altijd worden aangepast aan het werkelijk bestelde model en het terrein.
Een ingebouwde installatie verschilt van een hottub die simpelweg op een terras staat. Zodra de terrasafwerking klaar is, zijn grote delen van kuip, aansluitingen en constructie niet meer zichtbaar. Het project moet daarom vóór het sluiten van het terras worden ontworpen: dragende basis, drainage, technische toegang, plaats van de kachel, leidingroutes, openen van de afdekking en de mogelijkheid om een onderhoudspaneel te verwijderen.
De fotoreeks hieronder toont de belangrijkste fasen van het project, van levering tot het eindresultaat.

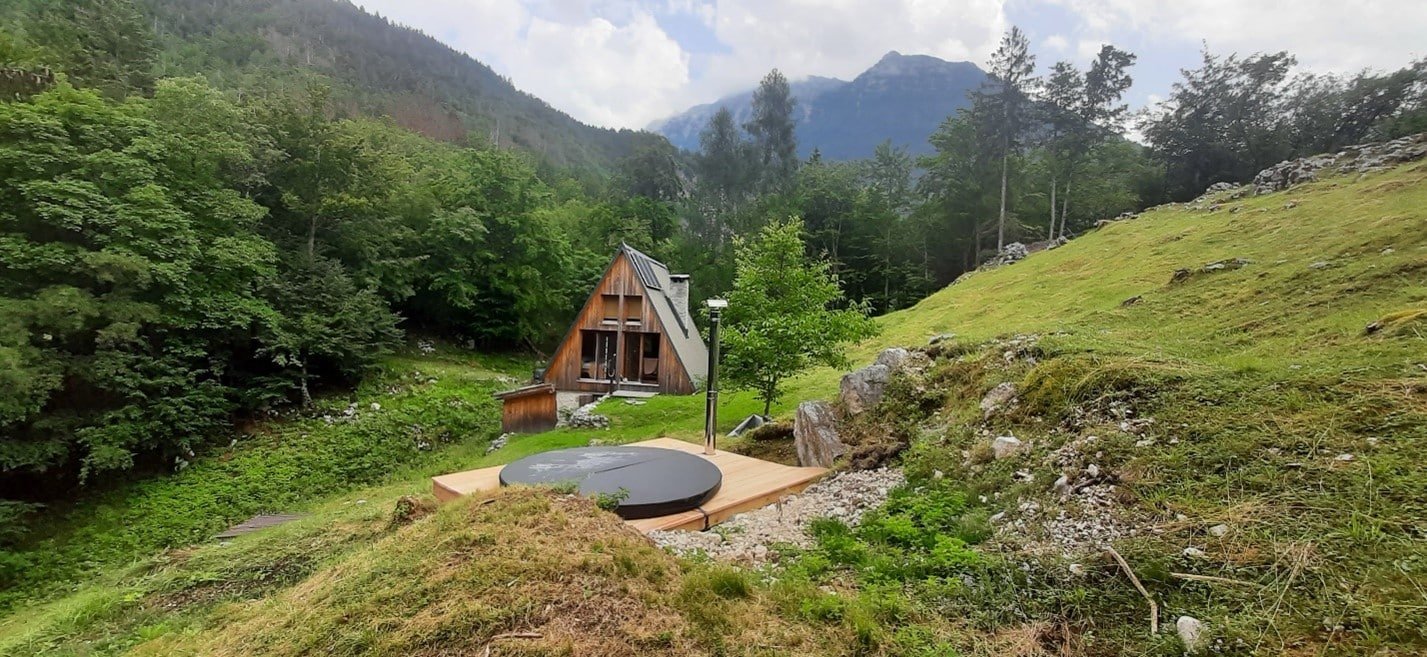

Hoe ziet het eindresultaat eruit?

Het doel is een hottub die visueel onderdeel van het terras wordt zonder de toegang tot apparatuur op te offeren. Bij het gefotografeerde project wordt de kuip door het terras omsloten, terwijl de houtkachel buiten de inbouw bereikbaar blijft.
Controleer vóór de start minimaal:
- de totale belasting van de met water gevulde en gebruikte hottub;
- stabiliteit en niveau van de basis;
- afvoer van water rondom en onder de constructie;
- toegang tot afvoer, aansluitingen en eventuele filtratieapparatuur;
- ruimte voor de kachel en het openen van de vuurdeur;
- route van het rookkanaal;
- toekomstige toegang voor inspectie en onderhoud;
- volledig openen van de afdekking zonder conflict met het terras.

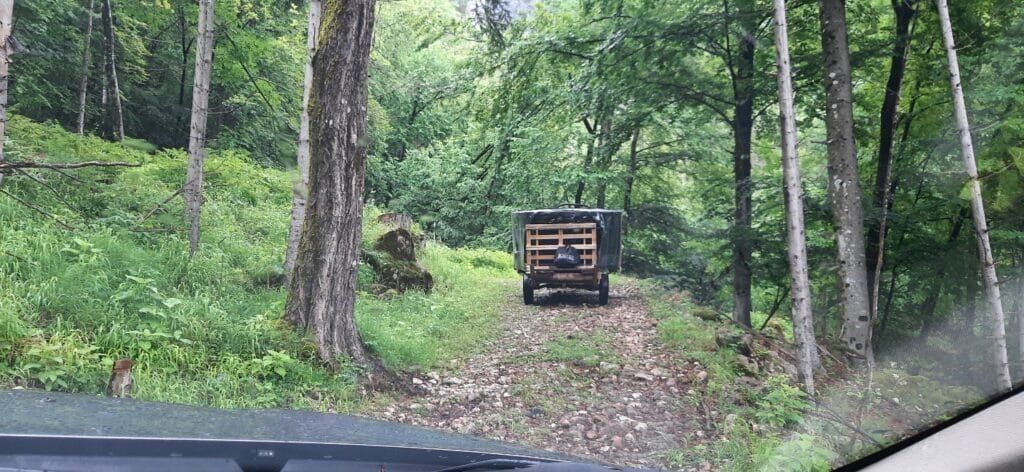

Stap 1 — Neem de hottub in ontvangst vóór u de inbouw start

De hottub wordt beschermd voor transport geleverd. Controleer vóór verplaatsing naar de installatiezone de route tussen lospunt en terras: doorgangsbreedte, bochten, helling, trappen, beplanting en obstakels boven de route.
Laat de kuip bij voorkeur beschermd zolang de basis niet gereed is. Bouw het terras niet ‘rond een schatting’: de werkelijke positie van hottub, kachel, aansluitingen en accessoires moet bevestigd zijn voordat de constructie wordt gesloten.
Controleer in deze fase:
- toestand van hottub en geleverde accessoires;
- positie van kachel en aansluitingen;
- oriëntatie van de hottub;
- waar onderhoudstoegang beschikbaar blijft;
- sluit nog geen deel van het terras definitief.

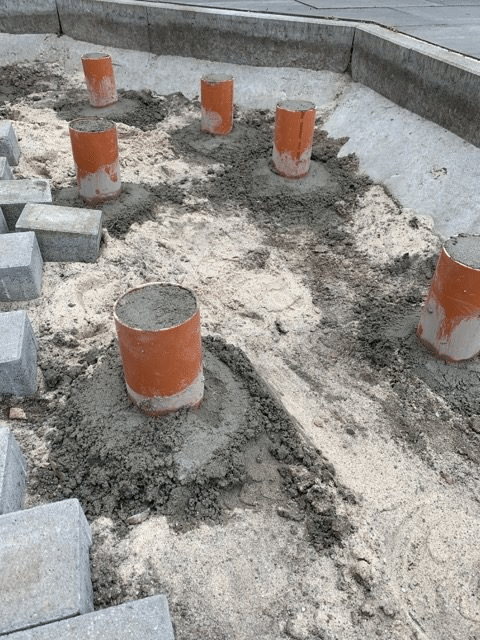

Stap 2 — Maak stabiele steunpunten en een drainerende basis

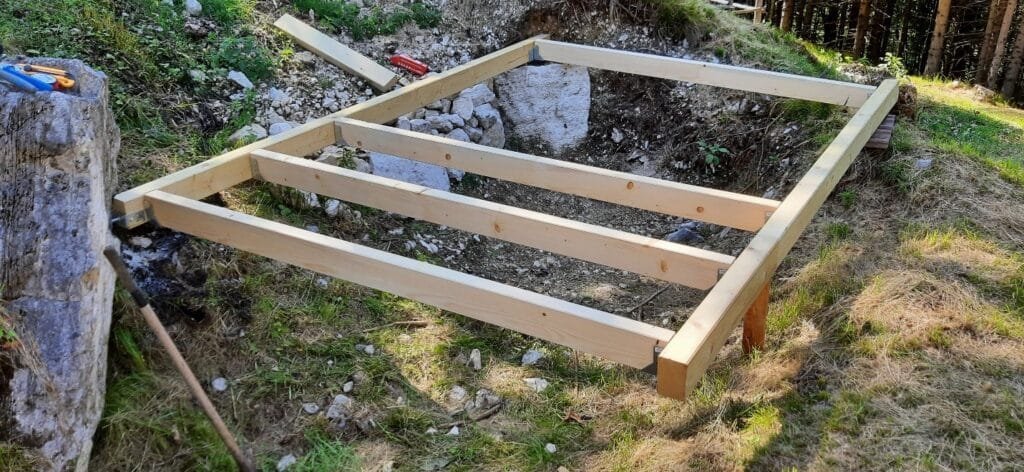

De foto toont de eerste steunpunten waarmee de toekomstige constructie wordt gestabiliseerd. Het doel is niet exact hetzelfde aantal of dezelfde vorm van stenen te kopiëren, maar een basis te maken die niet verzakt en de constructie op niveau houdt.
Bij een ingebouwde hottub moet de basis tegelijk dragen:
- de kuip;
- het water;
- de gebruikers;
- het terras en de onderconstructie;
- plaatselijke belastingen van toegang, treden of apparatuur.
Het terrein moet ook regenwater, opspattend water en water uit leegmaken of onderhoud kunnen afvoeren. Een afgesloten zone zonder drainage kan langdurig vocht rond hout en aansluitingen vasthouden.
Belangrijk: op een verhoogd terras, balkon, instabiele bodem of bestaande constructie moet de draagkracht voor het werkelijke project worden beoordeeld. De foto’s illustreren een bouwproces en vervangen geen constructieberekening.

Stap 3 — Plaats het eerste referentiesteunpunt

De eerste staander of steun is belangrijk omdat hij het uitgangspunt voor de geometrie van de constructie bepaalt. Wanneer dit punt instabiel of verkeerd geplaatst is, wordt de fout in de rest van de basis meegenomen.
Controleer vóór u de volgende elementen toevoegt:
- de loodrechte positie van de steun;
- de stabiliteit;
- de hoogte ten opzichte van het uiteindelijke terrasniveau;
- de benodigde vrije ruimte rond de kuip;
- de reservering voor de kachel.
Dit is het juiste moment om de buitendiameter van de kuip en de zone die bereikbaar moet blijven op de ondergrond uit te zetten.
Stap 4 — Bouw de dragende constructie en stel haar waterpas

Vanaf het eerste steunpunt wordt de basisconstructie rond de toekomstige kuip opgebouwd. De foto toont de stapsgewijze bouw van het frame en het afstellen van de steunpunten om een stabiele basis te krijgen.
Controleer vóór plaatsing van de hottub:
- het niveau in meerdere richtingen;
- de stijfheid van de constructie;
- de verdeling van de steunpunten;
- afwezigheid van kantelen of beweging;
- aansluiting tussen de hoogte van de basis en het uiteindelijke terrasniveau.
Gebruik de kuip niet om een onregelmatige constructie ‘in vorm te dwingen’. De basis moet correct zijn voordat de kuip wordt geplaatst.
Voorzie ook ruimte onder de constructie zodat water niet wordt opgesloten. Drainage en ventilatie onder het terras maken toekomstig onderhoud eenvoudiger.

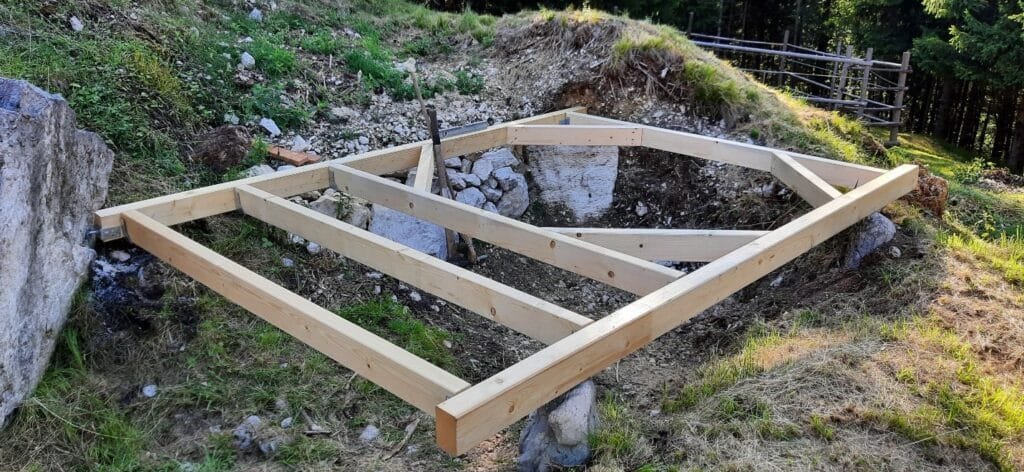

Stap 5 — Maak de technische ruimte voor kachel en aansluitingen

De constructie hoeft niet overal rond de hottub identiek te zijn. Aan de kachelzijde heeft het gefotografeerde project een opening en een specifiek frame voor de technische zone.
Deze reservering moet worden ontworpen vóór de uiteindelijke terrasafwerking. Zij moet ruimte bieden voor:
- plaatsing van de externe kachel;
- leidingen tussen kachel en kuip;
- toegang tot de vuurdeur;
- aanvoer van brandhout;
- inspectie van verbindingen;
- toekomstige werkzaamheden zonder het hele terras te demonteren.
Wanneer de hottub filtratie, een pomp, aftapkraan, massagesysteem of elektrische apparatuur heeft, moeten ook die onderdelen bereikbaar blijven.
Een goede inbouw verbergt de techniek niet simpelweg; zij integreert de apparatuur terwijl echte technische toegang behouden blijft.

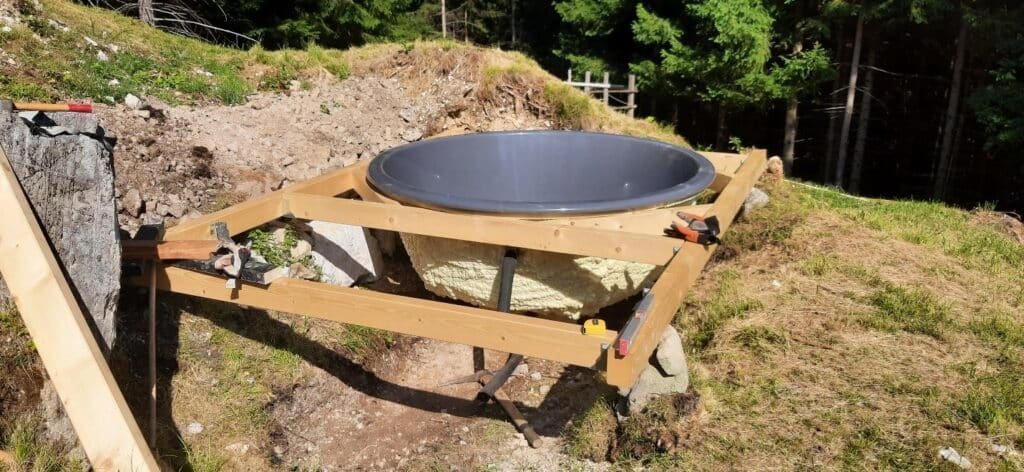

Stap 6 — Plaats de kuip vóór het terras wordt gesloten

Wanneer de basis klaar is, kan de kuip worden geplaatst. Op de foto staat de hottub op de constructie vóór het terras definitief wordt gesloten.
Controleer nu niet alleen of de hottub ‘past’, maar ook:
- dat de kuip gelijkmatig wordt ondersteund;
- dat zij niet beweegt wanneer op verschillende zijden druk wordt uitgeoefend;
- dat de positie klopt ten opzichte van het toekomstige terrasniveau;
- dat de afvoer bereikbaar blijft;
- dat aansluitingen naar de kachel niet worden afgekneld;
- dat er genoeg ruimte is voor onderhoudspanelen.
Wanneer extra ondersteuning nodig is, voeg die toe vóór de afwerking.
Plaats vóór alle terrasplanken worden aangebracht ook de kachel, leidingen, eventuele treden en afdekking proefmatig. Zo ontdekt u niet pas na afwerking dat een onderdeel niet kan worden geopend, verwijderd of onderhouden.
Stap 7 — Plaats de externe kachel in de gereserveerde zone

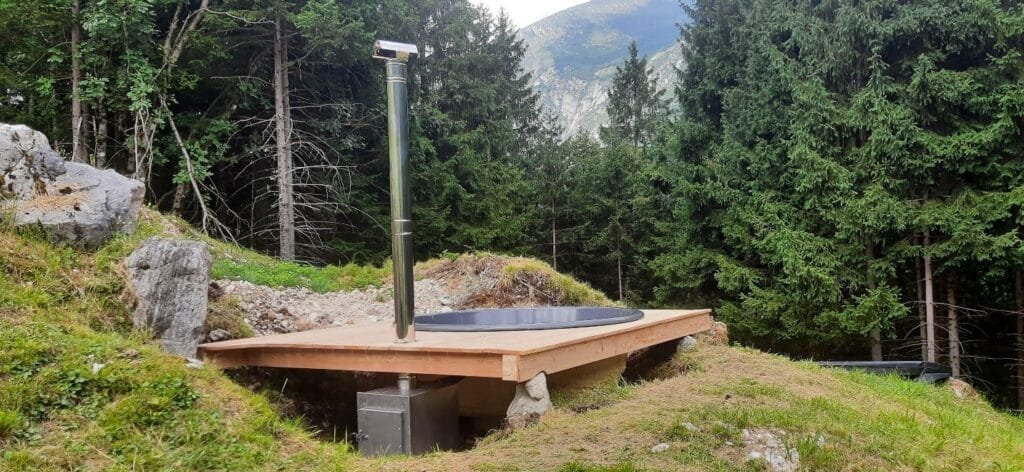

De kachel staat naast de kuip in de ruimte die tijdens de bouw van de constructie is voorzien. De foto maakt duidelijk waarom deze zone open en bereikbaar moet blijven.
Het belangrijkste is toegang tot de vuurdeur: u moet brandhout kunnen toevoegen, as kunnen verwijderen en de kachel kunnen inspecteren zonder onder het terras te kruipen.
Voorzie daarnaast:
- toegang tot waterinlaat en -uitlaat;
- een leidingroute zonder knikken of spanning;
- een demonteerbare technische zone wanneer de kachel verwijderd moet kunnen worden;
- de vrije afstanden die horen bij het werkelijk geïnstalleerde kachelmodel.
Sluit de technische zone niet voordat de aansluitingen zijn gecontroleerd. Gebruik bij natuurlijke circulatie ook de gids externe hottubkachel aansluiten.
Stap 8 — Plaats het rookkanaal en controleer de vrije ruimte

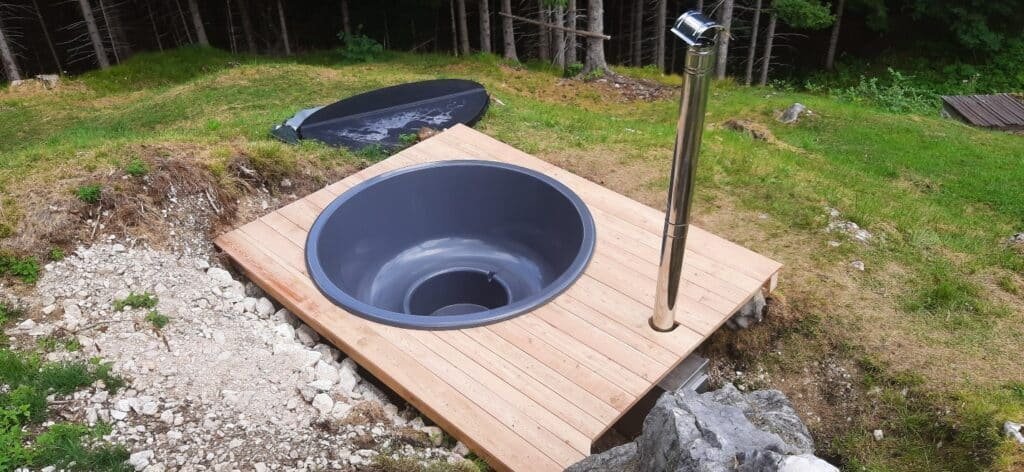

Na plaatsing van de kachel wordt het rookkanaal gemonteerd. Het gefotografeerde project toont de pijp vrij boven de technische zone.
Richt of omsluit het rookkanaal niet zo dat warmte en rook naar baders, de kuiprand of gevoelige terrasdelen worden geleid.
Controleer vóór de afwerking:
- verticaliteit en stabiliteit van het rookkanaal;
- afstand tot brandbare delen;
- geen obstakels erboven;
- geen conflict met een geopende afdekking;
- bereikbaarheid voor inspectie en reiniging.
De exacte afstanden hangen af van kachel, rookkanaal en bouwsituatie. Volg altijd de eisen van de daadwerkelijk geïnstalleerde apparatuur.
Stap 9 — Sluit het terras zonder technische toegang te blokkeren
Wanneer kuip en kachel correct zijn geplaatst, kan het terras rondom worden afgewerkt.
De meest voorkomende fout bij een ingebouwde hottub is een zeer mooi resultaat dat later niet te onderhouden is. Voorzie daarom demonteerbare panelen of planken op strategische plaatsen.
Doorgaans moeten bereikbaar blijven:
- afvoer;
- kachelaansluitingen;
- kleppen;
- filter en pomp wanneer aanwezig;
- eventuele elektrische aansluitingen;
- bevestigings- en demontagepunten van de kachel;
- onderzijde van het terras voor inspectie.
De terrasrand mag de kuip niet klemmen. Houd een nette speling rond de hottub zodat beweging van het terrashout niet rechtstreeks tegen de kuipwand drukt.

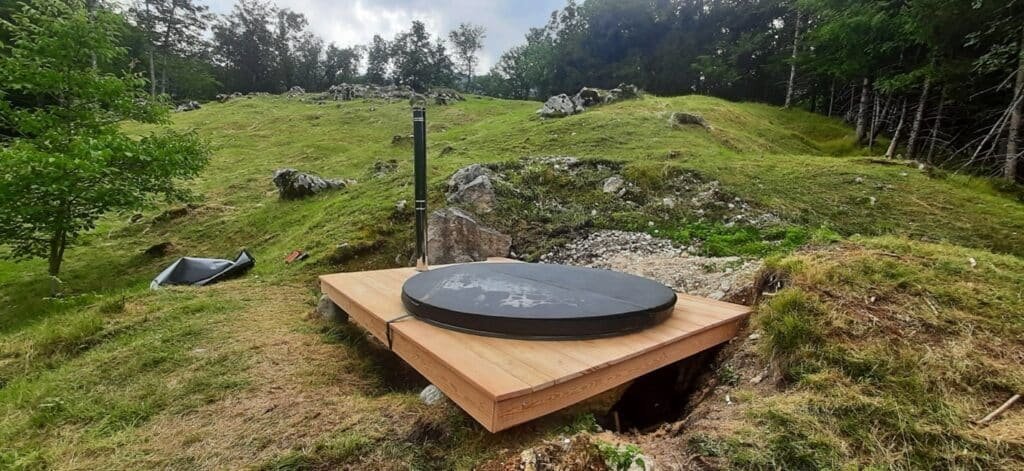

Stap 10 — Ontwerp de afdekking vanaf het begin mee

De afdekking is geen detail dat pas na de bouw kan worden toegevoegd. Controleer benodigde ruimte, openingsrichting en de ruimte om haar veilig te hanteren.
Bij een inbouw kan de terrasrand de grip gemakkelijk hinderen wanneer de kuip te laag staat of het terras te dicht tegen de kuip komt.
De afdekking helpt onder meer om:
- bladeren en vuil te beperken;
- het water te beschermen wanneer de hottub niet wordt gebruikt;
- onderhoud eenvoudiger te maken;
- warmteverlies te beperken afhankelijk van het type afdekking.
Test het volledig openen voordat u het terras als voltooid beschouwt.
Stap 11 — Test alles vóór de inbouw als voltooid wordt beschouwd
Voer vóór het sluiten van de laatste technische panelen een volledige systeemcontrole uit.
- kuip stabiel;
- constructie zonder beweging;
- terrasafwerking stijf;
- vrije toegang tot de kachel;
- onderhoudspanelen demonteerbaar;
- afvoer bereikbaar;
- aansluitingen zichtbaar tijdens de eerste vulling;
- geen lekkage;
- correcte circulatie tussen hottub en kachel;
- water kan worden afgevoerd zonder de constructie te verzadigen;
- kacheldeur bruikbaar zonder obstakel;
- rookkanaal correct geplaatst;
- technische zone bereikbaar;
- geen later toegevoegde terrasdelen binnen noodzakelijke vrije ruimte;
- veilige in- en uitstap;
- afdekking volledig bruikbaar;
- geen hinderlijke terrasranden rond de kuip;
- onderhoud blijft mogelijk nadat ook de tuin is afgewerkt.
Eindresultaat: netjes geïntegreerd en toch onderhoudbaar

Een goed ingebouwde hottub lijkt onderdeel van het terras, maar de techniek blijft achter de afwerking bereikbaar.
Het belangrijkste principe is eenvoudig:
bouw eerst voor belasting, drainage en onderhoud; werk daarna de esthetiek van het terras af.
Ontwerp een ingebouwd project altijd rond het werkelijk bestelde model. Afmetingen van de kuip, positie van de kachel, aansluitingen, afvoer en optionele uitrusting kunnen per configuratie verschillen.
- Bekijk ingebouwde hottubs
- Bekijk TimberIN Nordic™ InGround Comfort
- Bereid basis en terrein voor
- Vergelijk kachels voor hottubs
TimberIN-tip: fotografeer vóór u het terras sluit alle aansluitingen, kleppen, afvoer en leidingroutes. Deze foto’s zijn later zeer waardevol bij onderhoud.
Verdiep zonder gespecialiseerde onderwerpen dubbel te behandelen
Gedetailleerde gidsen
Externe kachel aansluiten
Controleer het circuit tussen kuip en kachel, de positie en de punten die bereikbaar moeten blijven. Lees de aansluitgids.
Hottub ingebouwd in een terras
Volg opnieuw de vaste volgorde: constructie, water, ventilatie, servicetoegang en bevestiging van de actuele tekening. Deze sectie is rechtstreeks bereikbaar via /hottub/installatie/#hottub-ingebouwd-terras.
Fundering voor een buitensauna
Bereid de fundering van een sauna afzonderlijk voor: geometrie, draagpunten en bouwproces zijn niet hetzelfde als bij een met water gevulde hottub. Lees de funderingsgids.
Het dossier dat vóór de levering moet worden goedgekeurd
- uitvoering, afmetingen, volume, gevuld gewicht en draagpunten bevestigd;
- bestaande bodem of constructie op het benodigde niveau beoordeeld;
- vlak en stabiel draagvlak volgens de tekening;
- routes voor regen, overloop, leegmaken en eventuele lekkage vastgelegd;
- kachel, pompen, filter, kleppen en bekleding blijven bereikbaar;
- voorzieningen beschermd en technische uitvoerders bepaald;
- levering, lossen en positionering werkelijk uitvoerbaar;
- vergunningen en lokale regels door de opdrachtgever gecontroleerd.
Stuur dit dossier samen met foto’s en plannen wanneer u de TimberIN-configuratie laat bevestigen. De basis kan dan met het bestelde product worden vergeleken voordat een constructie wordt gesloten die later moeilijk te wijzigen is. Gebruik hiervoor Contact met TimberIN.
